电力再增幅,宁津35kV变电站投运12月14日,荣成宁津35kV变电站主变增容工程正式竣工投运。此次改造工程将宁津站主变容量从原来的6.3MVA+5MVA增容至20MVA+20MVA,投运后,将提高宁津街道电网覆盖面、供电能力、供电可靠性和供电质量,提升了电网安全运行能力,极大地满足宁津街道农业生产、企业生产、百姓生活用电增长的需要,为地方经济发展提供了充裕的电力保障。同时通过变电站的增容,可以提高区域之间拉手转供能力,辐射惠利周边地区供电。
此次荣成宁津35kV变电站主变增容工程于去年11月15日开始,历时一年多时间完工。除了将#1、#2主变增容至20MVA三相双绕组有载调压变压器外,同时新建#1、#2主变压器室。拆除全部35kV开关柜,新上10面金属铠装移开式开关柜,分别为主变进线柜2面,出线柜4面,PT柜2面,分段柜1面,分段隔离柜1面。拆除所有10kV开关柜,新上24面金属铠装移开式开关柜,分别为主变进线柜2面、出线柜12面、母线PT避雷器柜2面、电容器柜4面、接地变及消弧线圈柜2面、分段柜1面、分段隔离柜1面;拆除原有电容器,新上2组(1000+2000)kvar电容器成套装置;新上2台接地变及消弧线圈成套装置;更换所有二次电缆,新上全站综自系统;更换部分通信设备,配电室地面及墙体、照明进行改造。
同期配合宁津变电站主变增容工程,更换110kV石工站35kV石宁线324间隔以及35kV东山线313间隔,35kV东山站35kV宁津线312以及35kV东山线311间隔保护装置为光差保护装置,原保护装置做为该线路的测控保护装置使用。

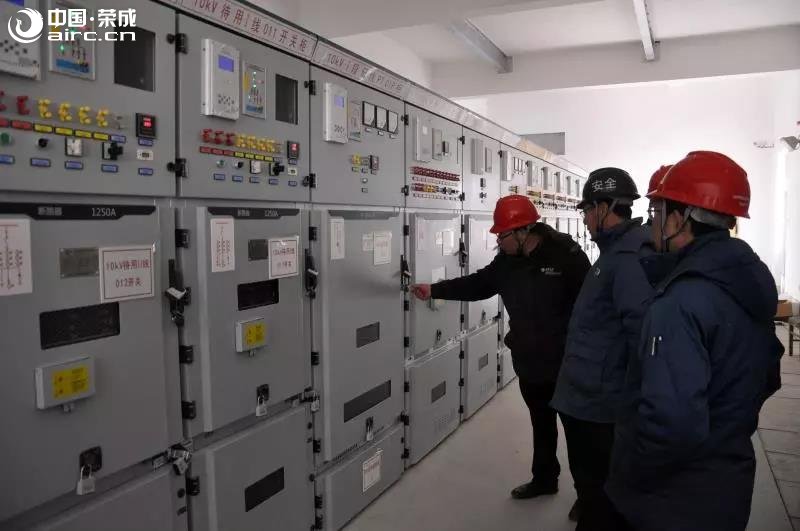

威海海源电力工程有限公司荣成工程分公司与石岛供电所遵照“一停多用、应修必修、修必修好”的原则,于12月14日凌晨4点就安排出动近百名工作人员,将临时变电站线路改接至到新设备运行,同时利用35kV宁津变电站全站停电的有利契机,对宁津站的六条10kV线路全面进行检修消缺。重点检修范围是消除直联用户22处,安装分界开关5处,消除设备缺陷19处。增强了线路的分段、分界能力,有效地提高了供电可靠性,为顺利通过“迎峰度冬”实现“春节不停电”提供坚实基础。 (据荣成市供电公司资料整理) |
